2021年5月8日 星期六 9时18分22秒
5月28日,伴随着最后一方混凝土浇筑完成,中铁建工山东公司承建的百度云计算(阳泉)中心项目二期项目两栋单体主体结构顺利完成封顶,比原计划提前了20多天。
阳泉百度云计算中心项目是山西省重点项目,是山西省新基建代表工程之一,总建筑面积8.6万平方米,包括3个数据中心模组和1栋扩展厂房,计划于2020年11月30日竣工。建成后,将为百度搜索+信息流、智能云、智能驾驶等业务提供有力支持。
自复工以来,阳泉百度云计算中心项目逐步推进复工复产工作,针对外地工人返岗难、防控难等问题,项目团队通过“点对点”包车定点接送农民工返岗、健康核验全覆盖等措施,确保外地工人健康返岗复工,积极投入生产。其中,D11D12模组原计划封顶日期为6月19日,实际封顶日期为5月28日,预计提前完成22天;D13模组原计划封顶日期为7月13日,实际封顶日期为5月15日,比原计划提前60天。

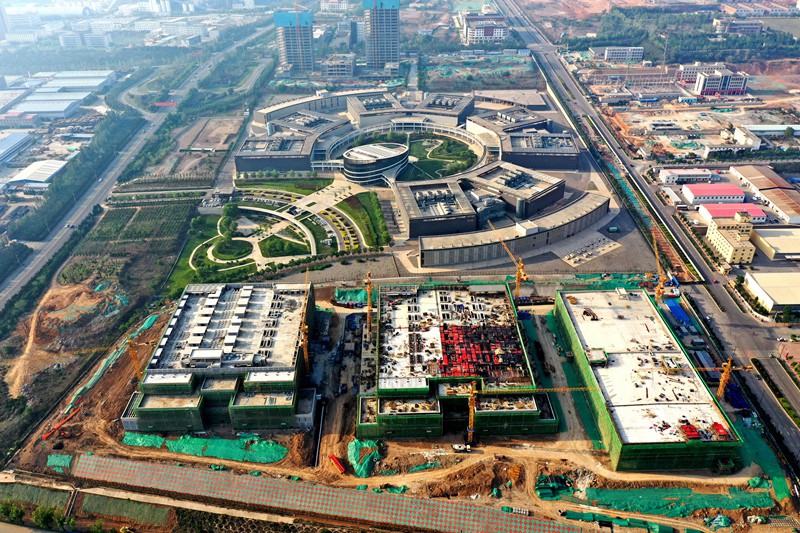

D11D12模组项目建设过程中,由于机房设备重量较重且全部坐落于一层结构板上,首层结构形式为无空间框架式梁板结构,施工难度较大。经过与设计院沟通,项目在基础梁和框梁上设置水平施工缝。通过首先施工施工缝以下基础、梁,再进行回填土、垫层、防潮层施工,完成后,进行结构板施工,解决了首层板施工的难题,确保了施工质量,较常规施工提前20天完成。
同时,本工程在业主多次检查中,均排名第一,山西省优质结构工程已经验收通过,目前正在申请山西省标准化工地。工程结构封顶的顺利、保质、提前完成是各参建单位通力配合结果,也是项目上下全体人员努力奋斗的成果。
工程主体结构的封顶也标志着工程正式转入砌体、二次结构及装饰装修施工阶段,在后续的施工过程中我们将以更加饱满的工作热情,积极努力地完成各项任务,以期工程最终的顺利竣工。
