济南国家级大数据产业基地二期项目完成大体积混凝土浇筑
浏览:
作者:admin
来源:未知
时间:2022-01-02 21:06:00
分类:公司要闻
2021年12月31日12时,随着最后一方混凝土浇筑完成,由中国中铁建工集团承建的济南国家级大数据产业基地二期项目安全顺利完成1.2万立方米筏板混凝土浇筑任务,项目基础部分施工全部完成,各项建设工作迎来冲刺阶段。该项目是山东省重点项目,集商业、办公、餐饮于一体,建成后将在舜华路两侧形成200米双子塔,成为济南新地标。
以互联网、大数据为代表的新一代信息技术位列山东着力发展的“十强”产业之首,项目建成后将有力推动济南市大数据产业高质量发展,国家级大数据产业基地将打造大数据产业济南“硅谷”。
抗严寒 135小时极限作业

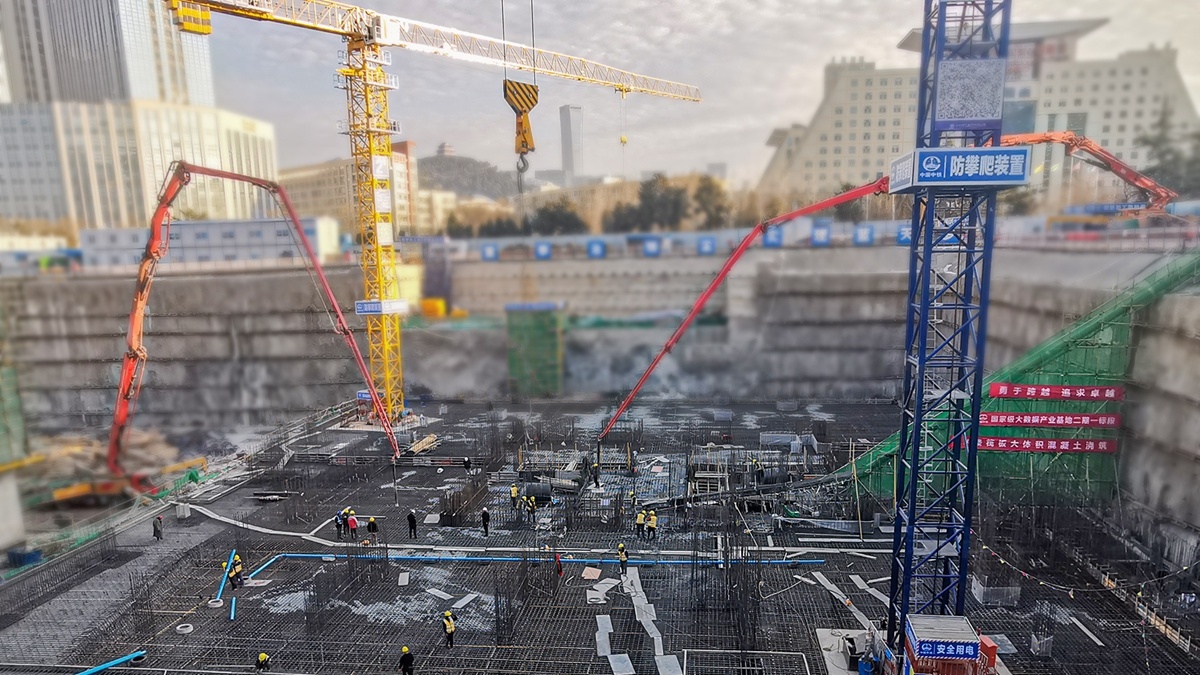

12月26日凌晨,室外气温已低至-10℃,山东济南市高新区舜华路与新泺大街路口,一群头戴安全帽身穿反光马甲的中铁建工志愿者正在街头忙碌的指挥交通。虽已是凌晨,道路上的混凝土罐车有序的听从指挥驶入现场,而一墙之隔的工地现场内却是一片热火朝天的劳动景象。180余名工人在3台泵车,60余辆罐车保障下,与严寒作斗争,在135个小时内,完成1.2万立方米混凝土筏板浇筑任务。
为保证大体积筏板混凝土浇筑任务如期完成,现场施工人员冒着严寒穿梭在施工一线,经过连续12天的昼夜不间断作业,完成了超1000吨的基础筏板钢筋绑扎工作。中国中铁建工集团项目部管理团队针对冬季施工重点、难点开展专项攻坚工作,通过加大现场管理力度、制定详尽的冬季施工方案等措施保证冬季施工质量。现场工程机械设备轰鸣声此起彼伏,皑皑白雪中不断穿梭的人影和机械给寒冷的冬天增添了一抹火热的色彩。
攻难关 因地制宜寻求突破
在施工过程中,为确保冬季浇筑混凝土质量达标,中国中铁建工集团项目部与商砼站沟通优化混凝土配合比,现场采用埋设测温点及循环冷凝水降温法,大大降低了裂缝产生的概率。同时为克服工期紧任务重、场地狭小、周边交通紧张、邻近国控点环保压力大及重污染天气应急响应,建立现场指挥领导小组和应急保障预案,经多方论证,决定采用深基坑溜槽快速布料、汽车泵及车载泵相结合的方式进行浇筑,能有效克服场地狭窄,缓解交通协调及环保压力,保质保量完成此次任务。
在保证施工质量的同时,中国中铁建工集团项目部聚焦冬季施工安全隐患预防重难点,制定多项措施来保障冬季施工安全。安全管理人员不惧低温,深入一线作业场地,对施工“三违”现象进行严格管理;质量管控人员24小时轮流值班,检查混凝土的坍落度、配合比及现场浇筑质量;通行保障人员24小时坚守岗位,确保混凝土罐车安全有序驶入现场且不影响其他车辆通行;后勤保障人员准备充足的姜汤、开水、热帖、手套、护耳等驱寒保暖物品,防止一线工人产生冻伤。
新地标 打造信息产业高地
此次顺利浇筑,为后续施工奠定了坚实基础。国家级大数据产业基地二期项目位于山东省济南市高新区,是山东省级重点项目,总建筑面积12.25万平方米,地上部分43层,建筑高度195.2米。项目建成后将在舜华路两侧形成约200米双子塔,重点引进大数据技术研究机构研发应用企业、众创空间、交易平台,打造大数据产业集聚区,为大数据行业企业营造生态环境,建立信息产业高地。
中国中铁建工集团将坚定必胜的信念,以昂扬的斗志,全力以赴交付精品工程,为大数据行业良好生态环境的营造贡献铁军力量。
